После запуска пятого энергоблока Приморская ГРЭС вышла на исторический максимум нагрузки — свыше 1200 МВт.

В СГК рассказали о завершении модернизации энергоблока № 5: он прошел все предпусковые операции и испытания, и в конце января 2025 года его ввели в эксплуатацию. С запуском этого энергоблока станция обновила свой исторический максимум мощности: 29 января 2025 года она взяла нагрузку свыше 1200 МВт!

«Наступил такой момент, когда в работе находятся все девять энергоблоков станции. В этот период достигнута максимальная электрическая мощность более 1200 МВт, что является историческим максимумом. Последний исторический максимум вырабатываемой мощности зафиксирован 18 декабря 2009 года и составлял 1109 МВт», — рассказал Павел Осипенко, начальник производственно-технического отдела Приморской ГРЭС.

Этой планки Приморская ГРЭС не смогла бы достичь без реконструкции оборудования, которая началась несколько лет назад. К настоящему времени на ней уже заменили четыре энергоблока — №1, №8, №9 и №5.

Что изменилось в работе энергоблока №5 после модернизации?

Теперь и этот блок (как восьмой и девятый) полностью управляется автоматизированной системой. Такие процессы, как дозирование количества вдуваемого воздуха, угольной пыли, загрузка дымососов, подпитка водой — автоматизированы.

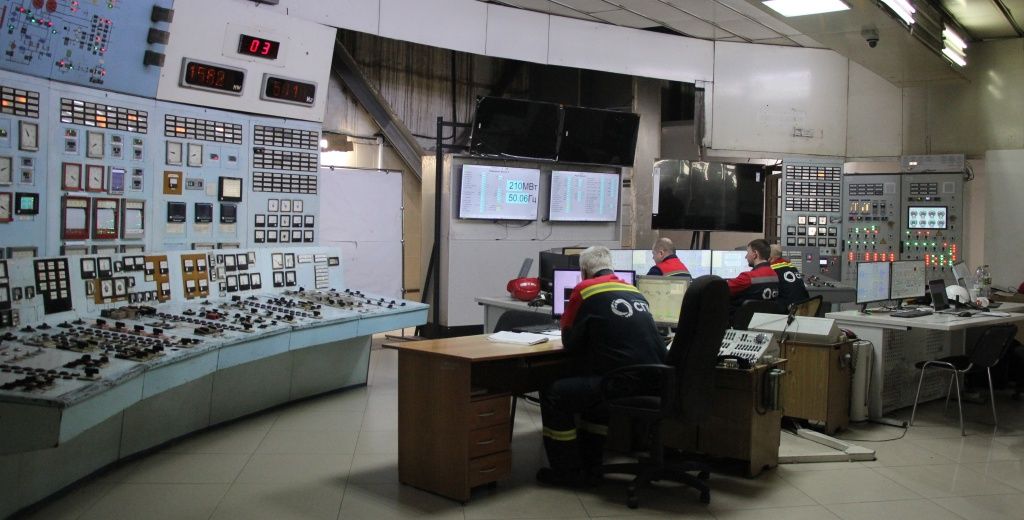

Обратите внимание на это фото ниже. Пятым и шестым энергоблоками Приморской ГРЭС управляют с блочного щита № 3. Теперь он временно представляет собой некий «гибрид»: модернизированный блок № 5 автоматизирован, а блок № 6 еще нет. Поэтому справа на фото можно увидеть систему автоматизированного управления блоком № 5, а слева — управление блоком № 6 пока ещё в ручном режиме.

Справа — система автоматизированного управления блоком № 5, слева — управление блоком № 6 в ручном режиме

На пятом энергоблоке появился электрофильтр с новыми дымососами и газоходами, а устаревшую систему мокрого золоулавливания демонтировали. Это значит, что станция теперь будет производить меньше загрязняющих выбросов.

На турбине блока заменили ротор, питательные и конденсатные насосы, группа регенерации, провели реконструкцию проточной части цилиндра низкого давления, выполнили капитальный ремонт цилиндров среднего и высокого давления.

Обновили котел, а точнее наиболее изношенные части экранов топки и пароперегревателей. Всего заменили около 30% поверхностей нагрева.

Что дальше?

В 2025 году СГК продолжит модернизацию ГРЭС: на ремонт выведут два энергоблока мощностью 100 и 200 МВт. Один из них, кстати, — это шестой. После его обновления блочный щит № 3 перейдет на полностью автоматизированное управление.

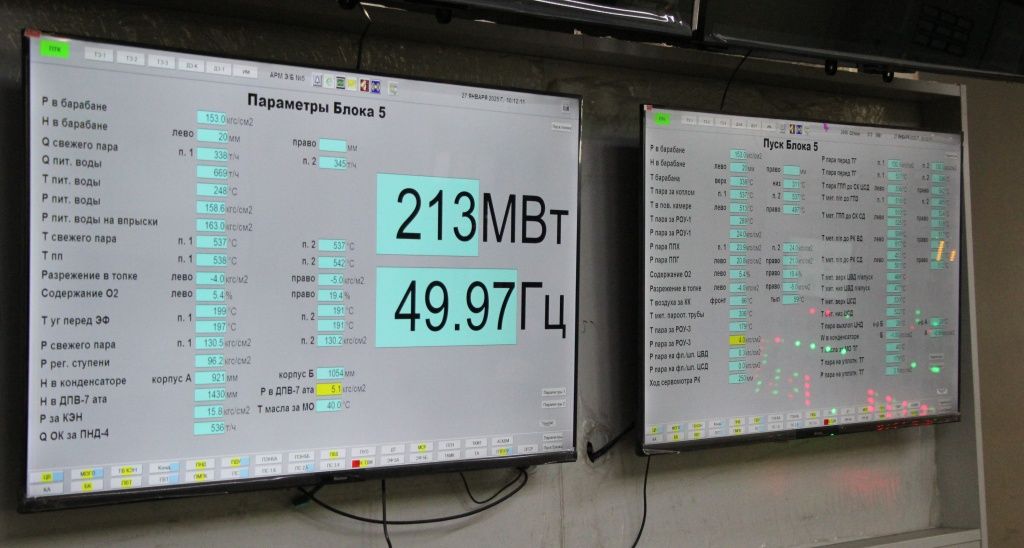

За всеми параметрами работы пятого блока можно следить на мониторах. После обновления то же самое будет у блока №6

«Темпы модернизации и дальше останутся высокими, что особенно важно в условиях растущих потребностей Приморья в электроэнергии и обеспечении стабильного энергоснабжения края», — сообщили в СГК.

  • Напомним, Приморская ГРЭС — крупнейшая электростанция на Дальнем Востоке, и ее мощности не обновлялись с 1974 года. ГРЭС и Лучегорский угольный разрез перешли под управление СГК в 2020 году от «РусГидро» в рамках сделки по обмену активами с СУЭК. Сразу после этого СГК занялась программой модернизации ГРЭС.
  • По плану модернизация ГРЭС завершится в 2026 году. Однако сейчас идут обсуждения необходимости расширения станции в долгосрочной перспективе. Если решение о расширении примут, то на станции начнется строительство новых, дополнительных энергоблоков.
