Специалисты Приморской ГРЭС завершили комплексные испытания энергоблока №6 мощностью 210 МВт. Этот блок стал шестым по счёту на станции, прошедшим модернизацию. Ее проводили в рамках федеральной программы ДПМ-2.
Реконструкция энергоблока №6 на Приморской ГРЭС стартовала в феврале 2025 года. Под модернизацией специалисты понимают капитальный ремонт, а зачастую и полную перестройку или замену целого комплекса оборудования, работающего в связке с блоком. В ходе работ на энергоблоке №6 заменили часть экранов и пароперегревательных поверхностей, обновили дымососы и систему регенерации.

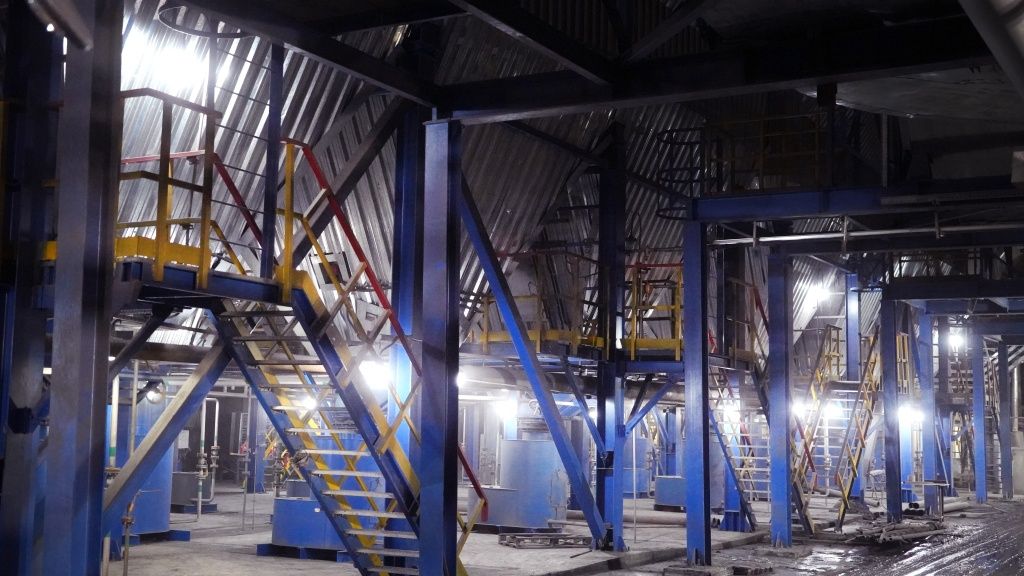

Демонтаж старой системы золоулавливания (февраль 2025 года)
Около 80 процентов воздухоподогревателей также заменили — благодаря этому котлоагрегат сможет стабильно держать номинальную паропроизводительность. Специалисты провели капитальный ремонт газозаборных шахт и пылесистем. Вместо устаревших «мокрых» золоуловителей установили новые электрофильтры. Управление блоком теперь работает в автоматическом режиме. После реконструкции мощность энергоблока выросла с 140 до номинальных 210 МВт.

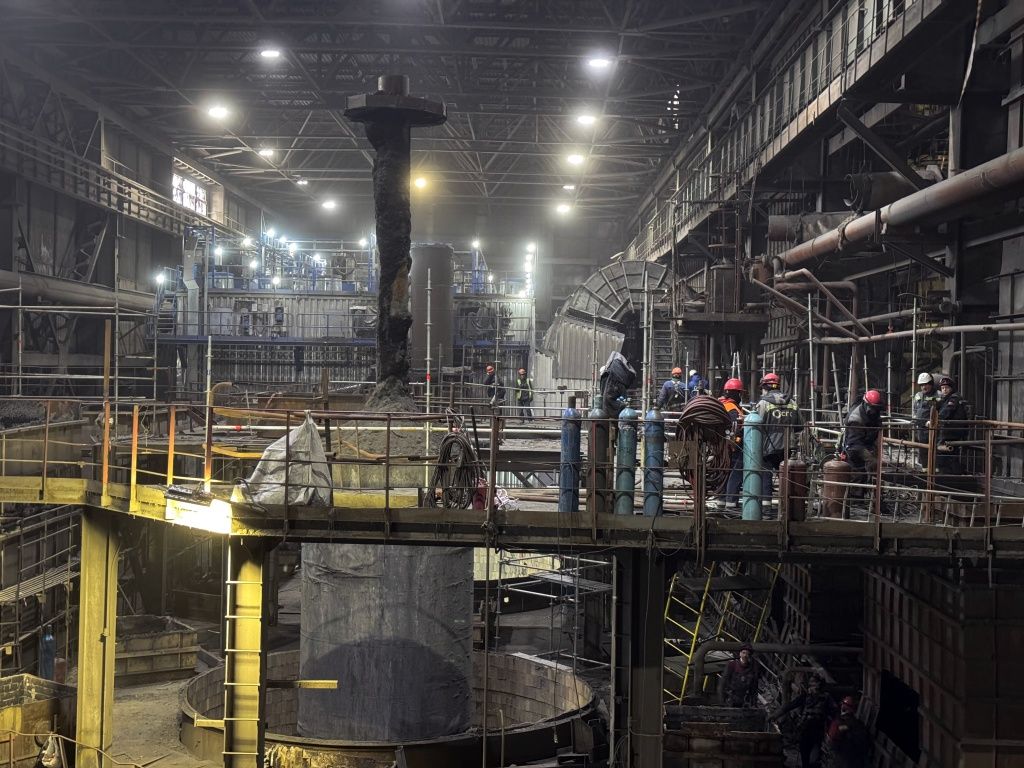

Галерея электрофильтров на энергоблоке №6
Комплексные испытания стали финальным этапом пусконаладочных работ. Как рассказали в пресс-службе СГК, они включали несколько режимов. Режим «максимум»: 72 часа непрерывной работы на максимальной нагрузке. Режим «минимум»: перевод блока на минимальную нагрузку. Режим «пилы»: многократное переключение нагрузки между максимумом и минимумом за короткое время (4–6 часов), что отражается на графике как «зубчатая» кривая. Также провели тепловые испытания генератора на нагрев. Эта комплексная оценка подтвердила, что генератор работает надёжно и безопасно, система охлаждения справляется с тепловыми нагрузками, а температуры нагрева обмоток статора и ротора при номинальной нагрузке остаются в пределах допустимых значений.
Все испытания энергоблок №6 прошёл успешно. Теперь предстоит аттестовать мощность блока, после чего его введут в промышленную эксплуатацию. Блок добавит в энергосистему региона номинальные 210 МВт. В компании называют это важным шагом в обновлении станции и крупной победой всего коллектива.
Реконструкция Приморской ГРЭС продолжается. На энергоблоке №7 уже ведут активный демонтаж оборудования и готовят площадку для строительства нового электрофильтра. Комплексная модернизация станции позволяет повысить надёжность её работы и значительно снизить воздействие на окружающую среду благодаря переходу на более экологичные системы золоудаления.
Год назад, после запуска пятого энергоблока, ГРЭС вышла на исторический максимум нагрузки — свыше 1200 МВт. Этой планки станция не смогла бы достичь без реконструкции оборудования, которую начали несколько лет назад.
Приморская ГРЭС является крупнейшей электростанцией на Дальнем Востоке. Её мощности не обновляли с 1974 года. ГРЭС и Лучегорский угольный разрез перешли под управление Сибирской генерирующей компании в 2020 году от «РусГидро» в рамках сделки по обмену активами с СУЭК. Сразу после этого СГК занялась программой модернизации станции.
После завершения всей программы модернизации станция сможет увеличить выработку электроэнергии вдвое и решить проблему энергодефицита в Приморском крае. За счёт обновлённой ГРЭС обеспечат энергией крупнейшие проекты, включая развитие Восточного полигона железных дорог и строительство Находкинского завода минеральных удобрений.
