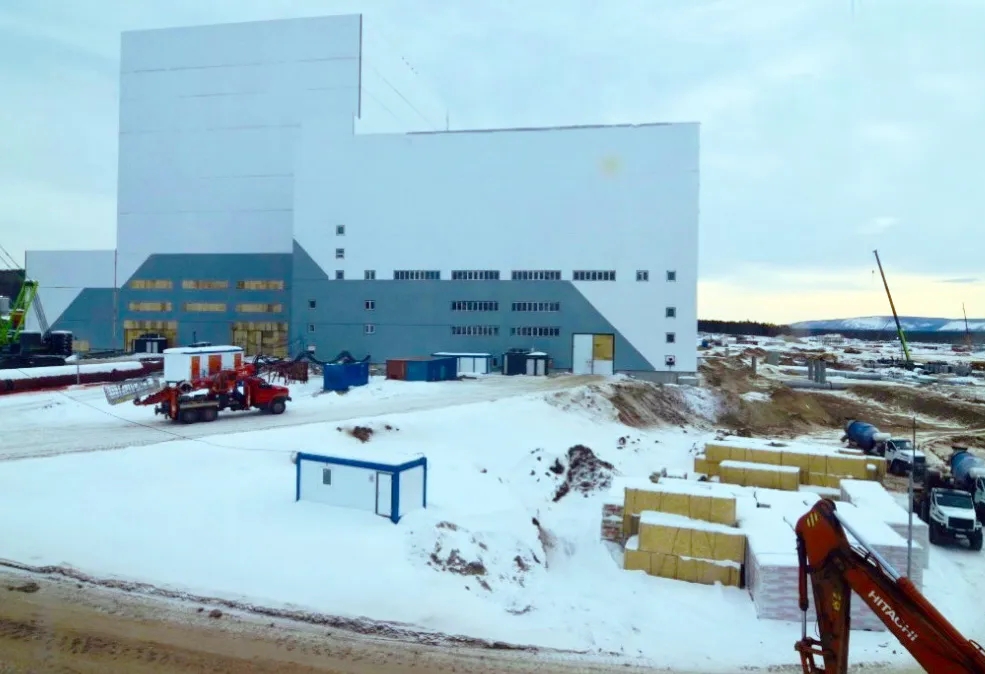

В конце апреля глава Якутии Айсен Николаев снова собрал в Мирном совещание по Новоленской ТЭС. За одним столом оказались руководство «Интер РАО», «АЛРОСА» и правительство республики. Глава Якутии ещё раз назвал станцию ключевым объектом энергетики на Дальнем Востоке и опорой для экономики Западной Якутии. Проект такого уровня уже не прощает технических ошибок по срокам и деньгам, Николаев это прекрасно понимает и со всей ответственностью относится к проекту, который может стать самой крупной монетой в копилке его достижений.
Фото: А. Сорокина, ЯСИА
Станцию строят в Ленском районе, примерно в 15 километрах от города, на берегу Лены. Новоленская ТЭС должна выдать 550–555 мегаватт, это три блока по 185 мегаватт. По мощности она станет второй в Якутии после Нерюнгринской ГРЭС с её 570 мегаватт. По плану «Интер РАО» станция должна выйти на рынок мощности 1 июля 2028 года. То есть весь цикл от первых работ до запуска укладывают примерно в пять лет.
Строительство официально началось в августе 2023 года. Тогда же объявили объём инвестиций – 257 миллиардов рублей. В 2024 году на площадке работали около 400 человек и больше сотни единиц техники, шла подготовка территории и бетонные работы. В апреле 2025 года «Интер РАО» сообщило о переходе к основному этапу, началось возведение главного корпуса, завезли и смонтировали большую часть металлоконструкций котлов. Основные монтажные и пуско‑наладочные работы намечены на 2026–2027 годы.
Фото: tehnoomsk.ru
В отчёте «Интер РАО» за 2024 год Новоленская ТЭС уже выделена отдельно. На 2024 год по станции было освоено 32,9 миллирада рублей, на 2025 год компания заложила 164,3 ммллирада рублей, это пик финансирования проекта. Дальше, по планам, объём вложений должен снижаться, но как именно этот график ляжет в тарифы и возможные компенсации для Дальнего Востока, непонятно.
Топливо для ТЭС будет поступать от Среднеботуобинского месторождения. «АЛРОСА‑Газ» строит установку комплексной подготовки газа, которую планируют запустить в 2027 году. От месторождения до станции пройдёт газопровод длиной около 200 километров. По этой трубе будут перекачивать 800–1000 миллионов кубометров газа в год, это в несколько раз больше текущих объёмов поставок «АЛРОСА‑Газ». Если газовый проект сдвинется, ввести станцию в срок будет сложно, даже при готовом оборудовании.
Вместе со станцией предстоит построить до 207 километров газопровода и около 800 километров линий электропередачи. В ряде публикаций фигурирует цифра до 1200 километров ЛЭП, если учитывать все участки и присоединения. Часть этих работ выполняют «Россети ФСК» по отдельному инвестпроекту, в котором на линию 220 кВ и модернизацию подстанций в районе Ленска и НПС‑11 заложили около 1,3 миллирада рублей на 2024–2026 годы. Практика показывает, что на Дальнем Востоке сети часто отстают от генерации, и это риск для реальной отдачи станции.
Для рынка труда проект даёт заметный, но ограниченный эффект. На стройке сейчас задействовано около 400 человек, на пике будет до 1500. После запуска штат должен составить более 570 человек. Под персонал в Ленске строят дом на 401 квартиру, уже идут подготовительные работы на участке. В школе и техникуме открывают профильные классы, есть целевые договоры с вузами под энергетические специальности.
Станцию строят не только для нужд Ленска. В документах и заявлениях среди будущих крупных потребителей фигурируют «Газпром», «Полюс Сухой Лог», Иркутская нефтяная компания и РЖД. Новоленскую связывают с обеспечением Восточного полигона, Бодайбинского энергорайона и новых добывающих проектов. То есть Якутия берёт на себя энергобазу для части федеральной повестки. Если планы по БАМ и сырью пойдут медленнее, чем ожидалось, станция может столкнуться с недозагрузкой.
Совещания в Мирном показывают, что проект держат под постоянным контролем. В 2024 году Николаев уже поднимал тему Новоленской ТЭС на отдельной встрече, тогда прозвучала формулировка «ключевой объект энергетики на Дальнем Востоке». В 2026 году обсуждение повторилось, но уже с акцентом на конкретные сроки по газу, сетям и жилью. Чем чаще проект поднимают на таком уровне, тем меньше возможностей потом объяснить серьёзный срыв ссылками на «объективные сложности».
Для региона в этой истории важны не мегаватты, а безопасность и перспектива. Например, в каком объёме станция снимет сегодняшние ограничения по электроснабжению Ленского и Мирнинского районов. В каком соотношении «под неё» придут крупные потребители вроде БАМа, «Сухого Лога» и газовых проектов, а какая часть энергии останется для жизнеобеспечения рядовых потребителей. И насколько честно распределят стоимость такого объекта между федеральным бюджетом, компанией и местным бизнесом, чтобы Новоленская не превратилась в ещё один аргумент для роста тарифов в Якутии.
Фото: gge.ru
