Олег Кожемяко приехал в Лучегорск, чтобы посмотреть, как идет модернизация Приморской ГРЭС. На станции уже обновили шесть из девяти энергоблоков, сейчас работы идут на седьмом. Впереди остаются еще два. Несмотря на возраст, ГРЭС пока никуда не собирается — Приморью по-прежнему нужна ее мощность.
Фото: Правительство Приморского края
Приморскую ГРЭС начали строить еще в 1960-х годах рядом с Лучегорским угольным месторождением. Первый блок запустили в 1974 году, последний, девятый, в 1990-м. Вместе со станцией развивался и сам Лучегорск, а ГРЭС стала основой местного топливно-энергетического комплекса.
Тогда станцию строили под быстро растущий промышленный район. Сегодня промышленная карта края изменилась, но потребность в электроэнергии никуда не делась. Поэтому вместо ожидания новых крупных станций регион пока увеличивает отдачу от уже работающих.

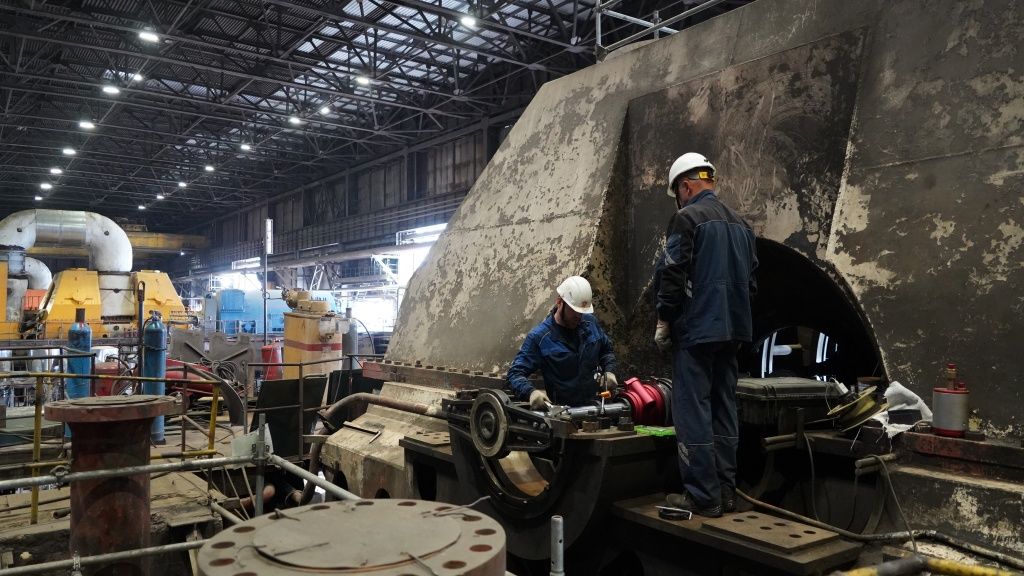

На седьмом блоке сейчас идет основная фаза реконструкции. После завершения работ его мощность должна вырасти на 210 МВт. На блоке меняют генератор, реконструируют котел, обновляют вспомогательное оборудование и системы управления. Комплексные испытания должны начаться в январе 2027 года. Тогда же планируется перейти к последним двум блокам, № 2 и № 4.
Фото: sibgenco.online
При этом нынешняя программа заметно шире, чем замена турбин и котлов. На станции строят новые дымоходы, обновляют системы очистки дымовых газов и вспомогательную инфраструктуру. На модернизированных блоках устанавливаются современные фильтры. После завершения программы власти края рассчитывают, что ГРЭС сможет выдавать до 1 300 МВт.
«Приморская ГРЭС из года в год наращивает мощности по модернизации своих энергетических объектов. На модернизированных блоках установлены современные фильтры, что позволяет минимизировать выбросы в атмосферу», — отметил Олег Кожемяко во время визита на станцию.
Фото: sibgenco.online
Цена этой модернизации тоже успела вырасти. В 2023 году программу Приморской ГРЭС по ДПМ-2 оценивали примерно в 65 миллиардов рублей. К концу 2025 года расчет увеличился до 108 миллиардов. В СГК объясняли пересмотр стоимости дорогими кредитами, ростом цен на оборудование, материалы и строительные работы. Только реконструкцию седьмого блока оценивали примерно в 14,9 миллиарда рублей.

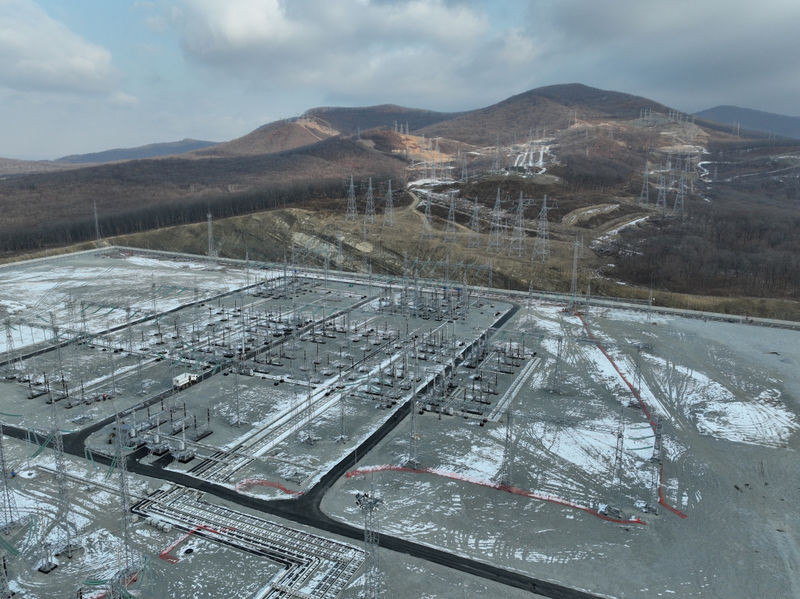

Для региона это не только вопрос денег. Чем больше генерации появляется на станции, тем важнее возможность передать эту мощность туда, где она нужна. В энергосистеме края для этого развивается сетевая инфраструктура. Линия 500 кВ Приморская ГРЭС — Варяг протяженностью около 455 километров входит в число проектов, которые должны обеспечить выдачу дополнительной мощности и повысить надежность энергоснабжения.
Фото: ludinovocable.ru
Спрос на электричество тоже растет, причем проблема для Приморья уже не выглядит гипотетической. Системный оператор указывает на прогнозируемый дефицит электроэнергии и мощности в крае. Из-за нехватки ресурса новые крупные потребители не всегда могут получить подключение в нужные сроки, что уже становится ограничением для инвестиционных проектов.
По прогнозу Системного оператора, максимум потребления мощности в Приморском крае должен увеличиться с 2 978 МВт в 2025 году до 3 420 МВт в 2031-м. На 2026 год прогнозировался максимум в 3 162 МВт. Одна из причин роста связана с развитием Восточного полигона и промышленности.
Именно поэтому в регионе одновременно приходится модернизировать действующие станции, строить новые и расширять сетевую инфраструктуру. Новую Артемовскую ТЭЦ-2 проектируют на 440 МВт, а среди ее будущих потребителей называют новые объекты Приморья и Восточный полигон РЖД. Проект предусматривает и 456 Гкал в час тепловой мощности.
Возраст Приморской ГРЭС в этой ситуации становится скорее аргументом в пользу модернизации, чем поводом отправить станцию на пенсию. В 2025 году она вышла на исторический максимум нагрузки более 1 200 МВт после завершения модернизации пятого блока. Теперь к этой мощности хотят добавить еще 210 МВт за счет седьмого.
При этом сама программа модернизации ГРЭС уже стала одной из крупнейших инвестиций в энергетику края. По оценке СГК, только стоимость обновления станции выросла за несколько лет почти в 1,7 раза. Модернизация старой генерации позволяет получить мощность быстрее, чем строительство новой станции, но дешевой альтернативой она не становится.
На этом энергетические планы Приморья не заканчиваются. К существующим станциям хотят добавить новые газовые мощности, а на более дальнем горизонте регион рассчитывает на атомную генерацию. Для будущей Приморской АЭС заявлена мощность 2 000 МВт.
Получается довольно дорогая последовательность. Сначала приходится вкладываться в существующие угольные станции, затем строить новые газовые мощности и сети, а после этого рассчитывать на атомный источник. Приморская ГРЭС в этой конструкции нужна для того, чтобы закрывать растущую нагрузку до появления следующей волны генерации.
Есть у модернизации и вполне земная проблема с кадрами. Для сотрудников станции в Лучегорске строят жилье. В этом году энергетики должны получить 30 квартир в новом арендном доме, а в следующем году власти планируют начать строительство еще 90 квартир для работников ГРЭС.
Приморская ГРЭС остается одним из главных источников электроэнергии края и обеспечивает около 40% его потребления. Станцию, которая когда-то строилась под промышленный рывок советского Приморья, теперь модернизируют под следующий. Только сегодня вместе с генерацией приходится заранее готовить сети и новые мощности, потому что ждать появления новых источников край уже не может.
Фото: sibgenco.online
