Для Дальнего Востока электричество уже становится ограничителем роста. Если раньше вопрос заключался в том, куда привлечь промышленного инвестора, то теперь приходится думать еще и о том, хватит ли ему мощности для работы. Ответом должна стать новая волна энергетического строительства от ГЭС в Бурятии и Якутии до атомных станций и тысяч километров линий электропередачи.

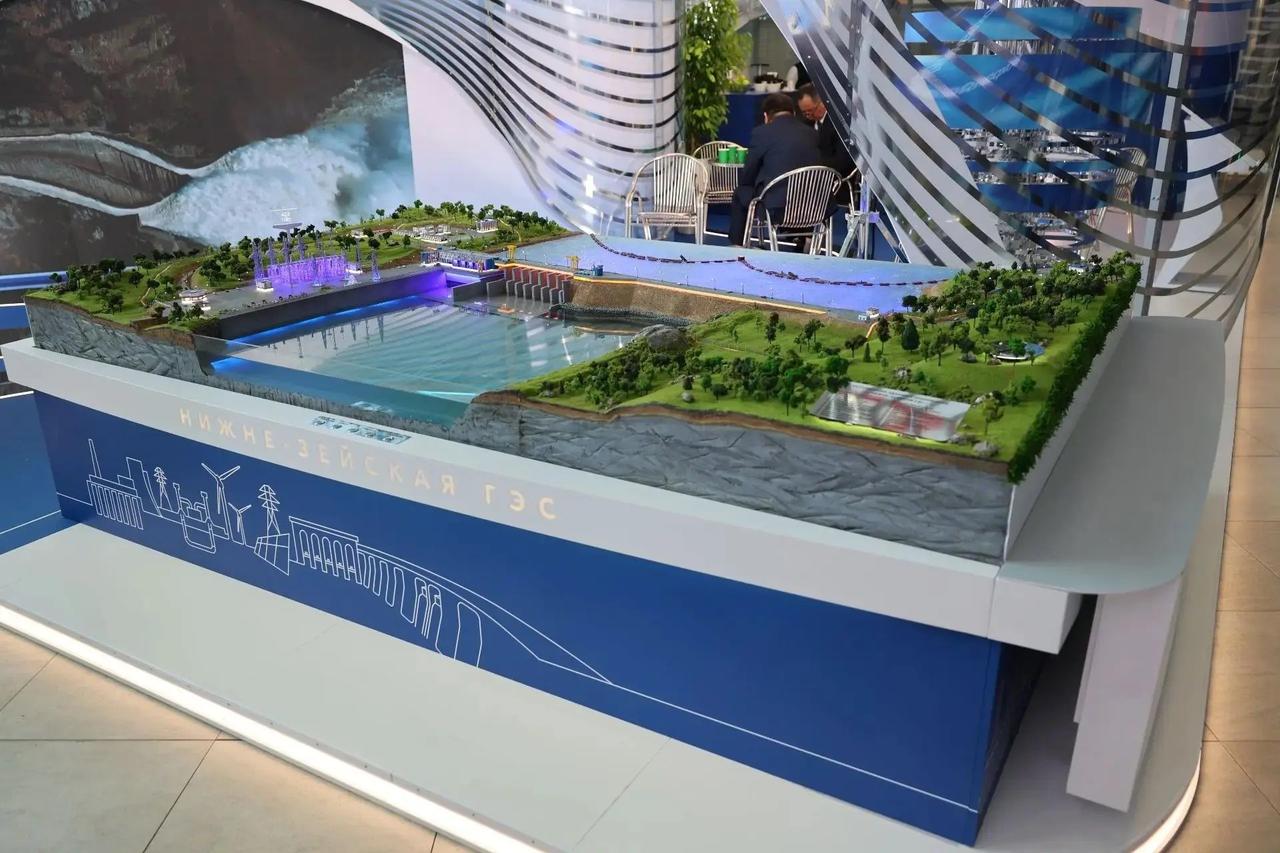

Пожалуй, наиболее конкретно сейчас выглядит проект Нижне-Зейской ГЭС в Амурской области. На Восточном экономическом форуме «РусГидро» показала макет будущей станции. Ее установленная мощность составит 428 МВт, среднегодовая выработка оценивается примерно в 2,252 млрд кВт·ч. Проектирование планируют завершить в сентябре 2026 года, а строительство должно занять до девяти лет.

Фото: rushydro.ru

При этом до стройки еще далеко. «РусГидро» предстоит определить окончательную стоимость проекта и решить вопрос с механизмом возврата инвестиций. В компании также указывают, что передача проекта на государственную экспертизу ожидается не ранее 2027 года. То есть даже наиболее подробно представленный сейчас объект еще проходит важные этапы подготовки.

Нижне-Зейская ГЭС входит в программу из шести гидроэнергетических объектов на Дальнем Востоке общей мощностью 3,77 ГВт. Крупнейшими станциями станут Мокская ГЭС на 1,2 ГВт в Бурятии и Канкунская на 1 ГВт в Якутии.

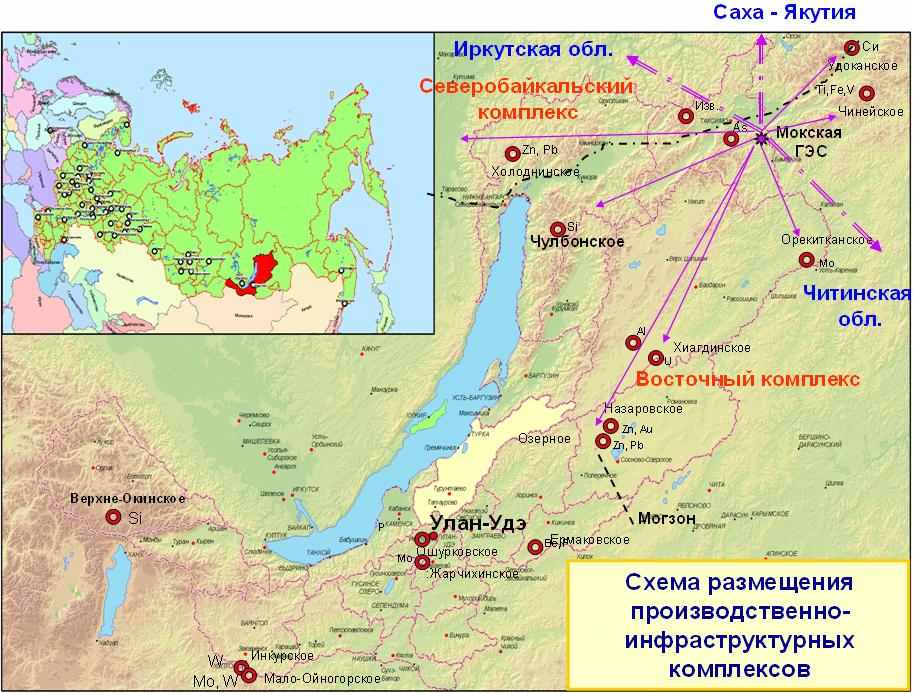

Мокскую планируют разместить на Витиме. Проект обсуждается давно, но до реализации так и не дошел. Теперь его снова включили в число приоритетных объектов, под которые предстоит найти инвестора. В той же Бурятии предусмотрена Ивановская ГЭС на 210 МВт. Ее мощность значительно скромнее, но вместе две станции должны добавить Бурятии заметный объем новой генерации.

Фото: rushydro.livejournal.com

Канкунская ГЭС должна появиться на реке Учур в Якутии. По мощности она станет одним из крупнейших объектов программы. Для республики с крупными промышленными и сырьевыми проектами дополнительная генерация может оказаться востребованной, однако сам проект пока также остается на стадии подготовки.

Еще один объект запланирован в Хабаровском крае. Нижне-Ниманская ГЭС должна получить 360 МВт. Здесь значение имеет не только объем выработки, но и возможность усилить энергосистему региона.

В Приморье хотят построить ГАЭС мощностью около 600 МВт. В отличие от обычной гидроэлектростанции, она предназначена не столько для постоянной выработки энергии, сколько для регулирования нагрузки. Станция сможет накапливать электроэнергию и отдавать ее в периоды, когда потребление растет. Для энергосистемы с увеличивающейся нагрузкой это отдельный инструмент, а не просто еще один источник мегаватт.

У всех этих проектов пока есть одна общая черта. Им предстоит пройти довольно длинный путь от схемы развития энергетики до реального финансирования и строительства. Правительство сейчас как раз определяет инвесторов. Среди потенциальных участников программы называются «РусГидро», En+ и УК «Эльга».

Гидроэнергетика при этом станет только частью будущего энергобаланса региона. До 2042 года на Дальнем Востоке предусмотрено строительство двух АЭС суммарной мощностью 3,2 ГВт. Еще раньше, до 2030 года, власти рассчитывают ввести 8,3 ГВт тепловых мощностей. Из них 3,5 ГВт должны приходиться на угольную генерацию и 1,9 ГВт на газовую.

Параллельно планируется построить около 6 тысяч километров линий электропередачи. Причина такого масштаба вполне понятна. Новым промышленным проектам уже не всегда хватает доступной мощности.

«Для нас принципиально важно, чтобы инвестор, приходя на Дальний Восток, понимал, что вопрос с энергетическими мощностями будет решен и дефицит электроэнергии не станет препятствием для реализации проекта», — отметил глава Минвостокразвития Алексей Чекунков.

При этом проблема не только в том, чтобы найти потребителя для будущей генерации. Самих инвесторов в энергетику еще предстоит заинтересовать. В 2025 году конкурс на строительство новой генерации в Хабаровском крае и Приморье не состоялся. По словам Чекункова, инвесторы «не увидели экономики» в предложенных условиях.

Именно здесь возникает главный вопрос ко всей программе. Энергетику приходится строить заранее, поскольку промышленник не захочет ждать несколько лет, пока появится необходимая мощность. Но чем раньше начинается строительство, тем выше риск, что реальный спрос окажется меньше или появится позже, чем рассчитывали.

Для гидроэнергетики этот риск особенно заметен из-за сроков. Нижне-Зейская может строиться до девяти лет после завершения проектирования. За это время экономика конкретных производств способна измениться, а вместе с ней могут поменяться их потребности в электроэнергии.

Есть и другая сторона проблемы. Одних станций недостаточно. Электричество еще нужно доставить до потребителя, поэтому крупная программа по генерации требует сопоставимого развития сетей. Иначе свободная мощность будет существовать на карте, но не обязательно там, где она нужна бизнесу.

Получается, что государству приходится одновременно сводить несколько проектов с разными сроками и экономикой. Станция должна быть профинансирована и построена, сети должны успеть к ее запуску, а промышленный потребитель должен действительно прийти и взять мощность.

Для Дальнего Востока это попытка решить дефицит с опережением. Подход понятен, но он не снимает главный риск. Если часть производственных проектов задержится, сократится или не состоится, энергетические объекты все равно потребуют вложений и обслуживания.

Поэтому окончательным показателем успеха программы станет не количество заявленных мегаватт. Важнее будет то, сколько из них через несколько лет окажется востребовано реальной промышленностью. Пока же власти предлагают инвесторам сначала построить энергетические возможности, а бизнесу предстоит доказать, что ему действительно есть куда их применить.
